सुनकोशी मरिण डाइभर्सन आयोजनाको ठेक्का सम्झौता तोड्ने प्रक्रिया सुरु

सुनकोशी मरिण डाइभर्सन आयोजनाको ठेक्का सम्झौता तोड्ने प्रक्रिया सुरु

फन्ट परिवर्तन गर्नुहोस:

  • change font
  • change font
  • change font

काठमाण्डु– राष्ट्रिय गौरवको सुनकोशी मरिण डाइभर्सन बहुउद्देश्यीय आयोजनाको ठेक्का सम्झौता तोड्ने प्रक्रिया अघि बढेको छ ।

आयोजनाले मंगलबार सार्वजनिक सूचना जारी गर्दै निर्माण व्यवसायी पटेल–रमण जेभीसँग भएको ठेक्का सम्झौता तोड्ने प्रक्रिया अगाडि बढाइएको हो ।

आयोजनाले ठेक्का सम्झौताको अवधि करिब ६१ प्रतिशत सकिँदा पनि भौतिक प्रगति एकदमै न्यून (करिब १० प्रतिशत) मात्र रहेको पाइएपछि ठेक्का सम्झौता तोड्न लागेको हो ।

सम्झौताको प्रावधानअनुसार कामका सुधार गर्न सूचना जारी गर्दा समेत त्यसतर्फ कुनै चासो नदिएकाले ठेक्का तोड्ने प्रक्रिया अगाडि बढाइएको आयोजनाले जनाएको छ ।

आयोजनाले ठेक्का सम्झौता रद्दको प्रक्रियासँगै पटेल–रमण जेभीले कार्यसम्पादन जमानतवापत राखेको २ अर्ब ४० करोड र अग्रिम भुक्तानीको १ अर्ब २० करोड गरी ३ अर्ब ६० करोड रुपैयाँ बैंक ग्यारेण्टी जफतको प्रक्रियासमेत अगाडि बढाएको छ ।

आयोजना निर्माणका लागि पटेल-रमण जेभीसँग १४ अर्ब ८ करोड ८ करोड रुपैयाँ (करसहित)मा ठेक्का सम्झौता भएको थियो ।

माघ २०७९बाट काम सुरु गरेर असार २०८४ भित्र निर्माण कार्य सम्पन्न गर्नु पर्ने सम्झौता भएपनि हालसम्मको भौतिक प्रगति करिब १० प्रतिशत मात्र छ । हालसम्म २ अर्ब १४ करोड (करिब १५ प्रतिशत) रकम भुक्तानी गरिएको छ ।

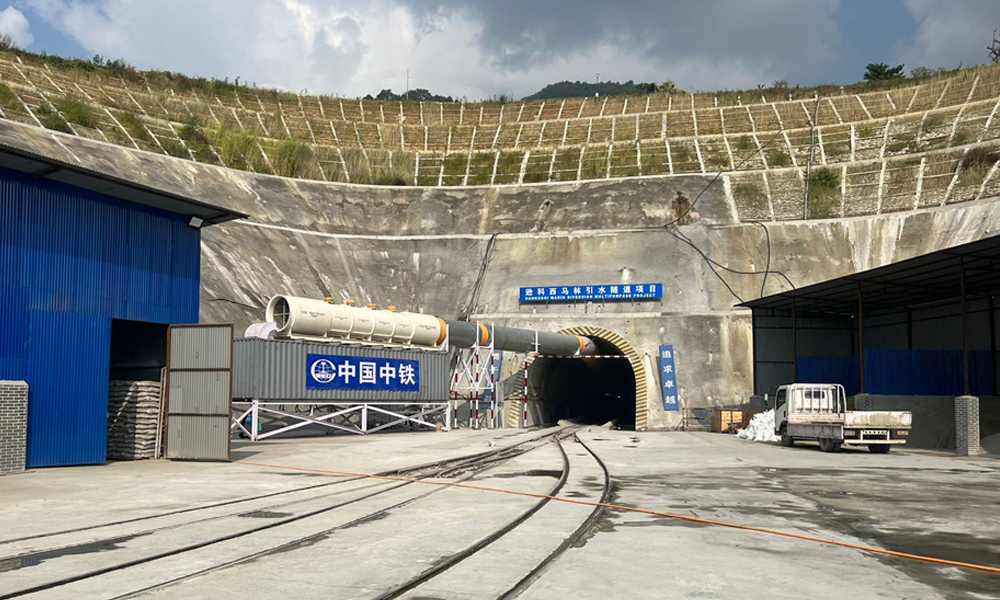

आयोजनाको १३.३ किलोमिटर टनेल बोरिङ मेसिनको प्रयोग गरी खनिएको थियो । सुरुङ २६ वैशाख २०८१मा छिचोलिएको थियो ।

सिन्धुली र रामेछापको सीमानामा रहेको सुनकोशी नदीको पानीलाई बाँध बनाएर सुरुङमार्फत मरिण नदीमा खसाली बागमती सिँचाइ आयोजनामा पुर्‍याइने छ ।

हाल सिँचाइ भएको ४५ हजार ६०० हेक्टर जमिनसहित धनुषा, महोत्तरी, सर्लाही, रौतहट र बाराको कूल १ लाख २२ हजार हेक्टर जमिनमा वर्षैभरी सिँचाइ सुविधा पुर्‍याउने लक्ष्य रहेको छ ।

गत ७ असोजमा भौतिक पूर्वाधारमन्त्री कुलमान घिसिङले मन्त्रालयका सचिव, सिँचाइ विभागका महानिर्देशक, आयोजनाका प्रमुख,परामर्शदाता र निर्माण व्यवसायीसँग छलफल गरेका थिए ।

सुरुङ निर्माण सम्पन्न भइसकेको तर बाँध, विद्युतगृहलगायतका संरचना बनाउन नसक्दा आयोजना अलपत्र परेका आयोजनालाई नयाँ सिराबाट अगाडि विकल्प नहरको बताएका थिए ।
